日期:2019-05-13 来源:第四分公司 作者:董涵斌
5月12日,第四分公司承建的衢州塔底水利枢纽拦河坝改造工程传来捷讯——在历经寒潮雨雪和多次洪水的侵袭条件下,开建不到九个月的衢州塔底水利枢纽拦河坝改造工程提前完成下闸蓄水目标,标志着衢州塔底水利枢纽工程取得了阶段性胜利。
衢州塔底水利枢纽拦河坝改造工程位于钱塘江中游,衢州市城区下游,衢江与乌溪江汇合口下游约350m的衢江河段,是衢江梯级开发的第一级枢纽。工程以水电开发和改善衢州市城区水环境为主,兼顾航运和改善灌溉条件等综合开发利用。
项目自开工以来,备受当地政府及各级相关部门的关注和期待。为了能够顺利完成节点工期目标,项目部努力克服了各种不利因素,狠抓工期,狠抓管理。春节后连续阴雨天气持续长达一个多月,因上游持续暴雨天气先后引发3次塌坝泄洪,导致下游围堰及施工道路被冲毁。项目部通过增加人员、材料、设备配置,同时了加强施工现场管理,积极抓进度、抢工期,凭借坚定不移的信念和科学合理的组织,经过全体参建人员的不懈努力,终于在4月18日完成最后一孔启闭机梁板浇筑,比合同节点工期提前一周。

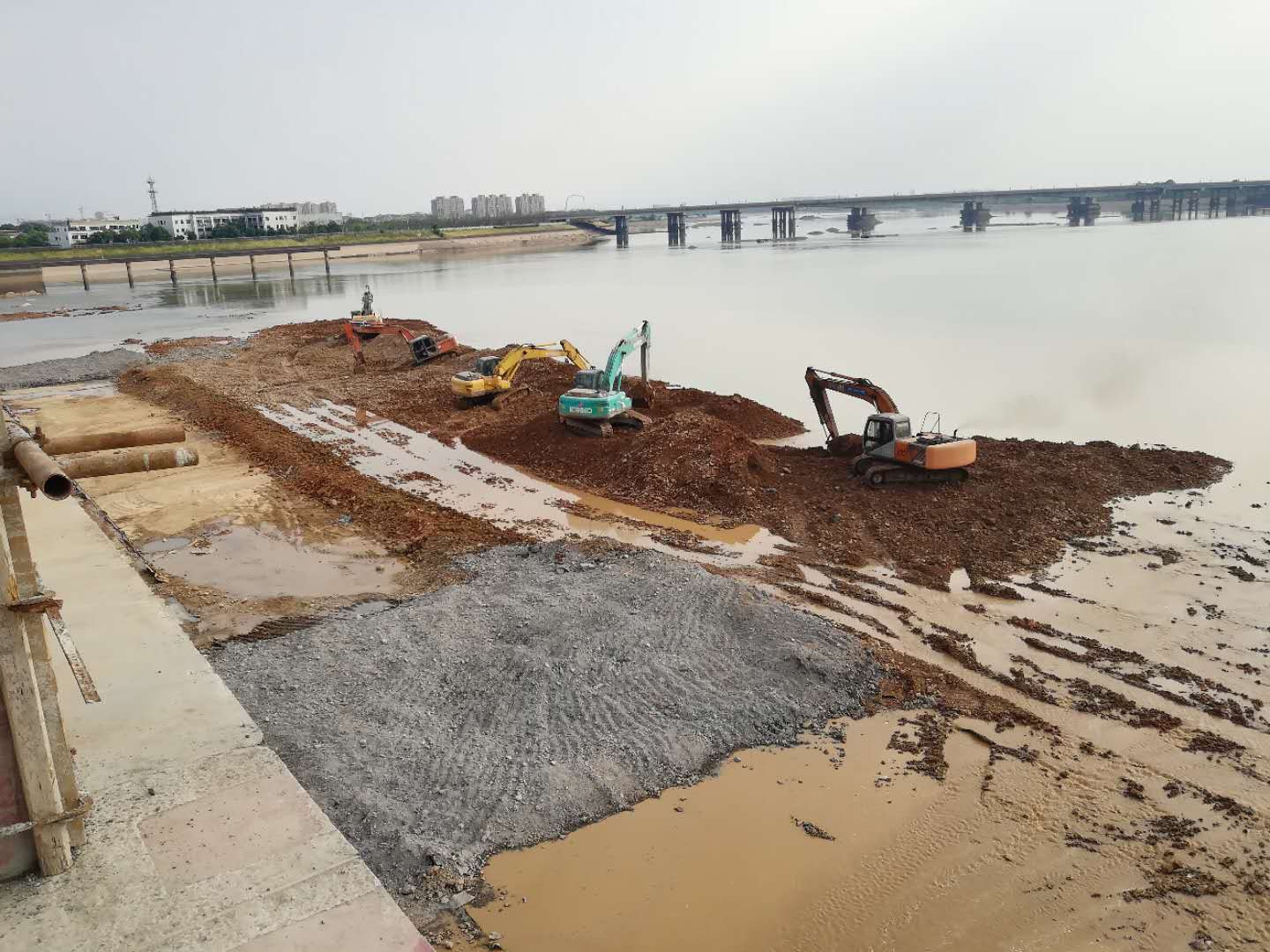

启闭平台施工完毕后,项目部立即调集十余台大型土石方施工机械,加班加点,在一周之内完成了原5孔橡胶坝隔墩凿除、止水槽等施工,并于5月11日完成了上游围堰拆除工作,提前完成业主单位预定的蓄水目标,得到监理单位、业主单位和主管部门的赞誉。
项目部负责人表示,全体参建人员将继续发挥思想统一、敢于拼搏的精神,严格按照施工生产经营模式的高标准、高质量、高效率的要求,圆满完成施工任务,为公司再添丰碑。
